29 de julio de 2026

Línea Sarmiento: El plan de la Ciudad de Buenos Aires para eliminar 20 barreras entre Villa Luro y Caballito y crear un corredor verde

Proyectos Ferroviarios

El Gobierno porteño propuso a la Nación completar el tramo entre Villa Luro y Caballito, levantar unas 20 barreras y crear un corredor verde. La iniciativa busca aprovechar los US$ 420 millones ya invertidos en una obra paralizada desde 2018.

El Gobierno de la Ciudad presentó a la Nación una propuesta para reactivar parte del soterramiento del tren Sarmiento, completar el tramo pendiente entre Villa Luro y Caballito y eliminar unas 20 barreras ferroviarias mediante un proyecto más acotado que el original. La iniciativa busca aprovechar la infraestructura ya construida y destrabar una obra que, tras una inversión cercana a los US$ 420 millones, permanece paralizada desde 2018.

El plan, impulsado por la gestión de Jorge Macri, contempla utilizar la tuneladora que permanece bajo tierra para finalizar el túnel, incorporar una única estación intermedia y desarrollar sobre la superficie un corredor verde con transporte eléctrico. Sin embargo, su avance depende de una definición del Gobierno nacional, que aún no resolvió si cerrará definitivamente el proyecto heredado o habilitará una alternativa para retomarlo.

La historia del soterramiento comenzó hace 18 años. Anunciada en 2008, durante la primera presidencia de Cristina Fernández de Kirchner, la obra fue presentada como el mayor proyecto de infraestructura ferroviaria del país: un túnel de 32,6 kilómetros entre Caballito y Moreno destinado a eliminar todos los pasos a nivel de la línea Sarmiento. Pero el proyecto nunca logró completarse. Entre cambios de gobierno, modificaciones contractuales y problemas de financiamiento, solo se excavaron 7.239 metros del túnel. Tras una inversión de US$ 420 millones, la obra permanece en un limbo administrativo y político.

Mientras el proyecto original permanece sin definiciones, la eliminación de las barreras del Sarmiento volvió a instalarse en la agenda pública. Días atrás, el exjefe de Gobierno Horacio Rodríguez Larreta calificó en sus redes sociales esa intervención como "la obra más urgente de la Ciudad", aunque propuso resolverla mediante la construcción de un viaducto elevado.

Por otra vía, la gestión de Jorge Macri presentó formalmente al Ejecutivo nacional una propuesta técnica para destrabar el nudo logístico y evitar la pérdida de la inversión previa.

El proyecto busca reactivar parcialmente la obra y aprovechar los más de 7 kilómetros de túnel ya excavados entre Haedo y Villa Luro. La iniciativa contempla retomar la perforación del tramo pendiente hasta Caballito utilizando la tuneladora "Argentina", una máquina de 125 metros de largo y 12 metros de diámetro, diseñada para perforar las 24 horas que permanece bajo tierra.

La principal diferencia respecto del proyecto original pasa por la reducción de costos. Como la construcción de estaciones subterráneas constituye el componente más costoso de la obra, la Ciudad de Buenos Aires propone simplificar el diseño: mantener una única parada intermedia en Flores, en lugar de las varias previstas inicialmente, o, incluso, operar un servicio expreso que ingrese bajo tierra a la altura de Ciudadela y recorra el tramo hasta Caballito sin detenciones. Además, transformar esa superficie liberada en un gran corredor verde con un sistema de trambús o Metrobús eléctrico.

En detalle, el plan contempla eliminar unas 20 barreras del ferrocarril Sarmiento, uno de los principales cuellos de botella de la conectividad entre la CABA y el oeste del conurbano. Sobre la traza liberada se desarrollaría el Corredor Verde del Oeste, un parque lineal acompañado por un sistema de movilidad sustentable mediante un trambús o Metrobús 100% eléctrico con carril exclusivo. Según la Ciudad, esta alternativa resulta más conveniente que la construcción de un viaducto elevado, por el impacto urbano que una estructura de esas características tendría sobre las viviendas linderas.

Según estimaciones oficiales, completar este trazado demandaría una inversión de entre US$ 500 y US$ 600 millones, una cifra sensiblemente inferior a la prevista para el proyecto original. La intención de la Ciudad es negociar ese financiamiento con la Nación en el marco de la deuda por coparticipación que el Estado nacional mantiene con la CABA.

Para que ese esquema pueda avanzar, sin embargo, primero es necesario que el Gobierno nacional transfiera la traza ferroviaria. Según pudo saber PERFIL, Jorge Macri ya solicitó formalmente esa cesión, pero hasta el momento no obtuvo respuesta de la Casa Rosada.

Especialistas del sector concuerdan en que la viabilidad de que un actor privado absorba en solitario el financiamiento a cambio de un canon o peaje es prácticamente nula. Las experiencias internacionales demuestran que las megaobras de infraestructura ferroviaria profunda requieren indispensablemente del respaldo soberano del Estado.

En tanto, fuentes vinculadas al área de Transporte reconocieron que, aunque hacia fines del año pasado la decisión política era dar por cancelado el proyecto, nunca existió una comunicación oficial que definiera su futuro. En ese contexto, sostienen que la obra permanece en un "limbo continuo".

El historial de la obra atravesó múltiples mutaciones políticas y contractuales. Adjudicada originalmente a un consorcio internacional integrado por la brasileña Odebrecht, la local IECSA (entonces conducida por Ángelo Calcaterra, primo de Mauricio y Jorge Macri), la italiana Ghella y la española COMSA, la iniciativa nunca logró despegar al ritmo comprometido.

La iniciativa contemplaba un túnel de 32,6 kilómetros entre Caballito y Moreno, con todas las estaciones soterradas, y un plazo de ejecución de 36 meses. Sin embargo, la obra nunca logró avanzar al ritmo previsto.

La tuneladora "Argentina", una máquina de 125 metros de largo y 12 metros de diámetro diseñada para perforar las 24 horas, llegó al país en septiembre de 2011 y comenzó a operar recién en julio de 2012 desde Haedo.

Allí se construyó un obrador y una planta destinada a fabricar las dovelas de hormigón que revestirían el túnel. Durante ese período se excavaron los únicos 7.239 metros que llegó a completar toda la obra: desde Haedo hasta las inmediaciones de Villa Luro.

Mientras avanzaban esos trabajos, el entonces ministro del Interior y Transporte, Florencio Randazzo, decidió quitarle prioridad al soterramiento para concentrar los recursos en la renovación integral del ferrocarril Sarmiento, con la incorporación de nuevo material rodante, el reemplazo de vías, la modernización del señalamiento y la remodelación de estaciones.

La ejecución del proyecto pasó entonces a depender de la Secretaría de Obras Públicas.

Con la llegada de Mauricio Macri a la Presidencia, el proyecto recibió un nuevo impulso. La gestión de Guillermo Dietrich renegoció los contratos para actualizar precios y condiciones económicas, mientras IECSA fue adquirida por el Grupo Mindlin y pasó a operar bajo la marca SACDE, que quedó al frente del consorcio junto con Ghella tras la salida de Odebrecht. La tuneladora volvió a ponerse en marcha, pero tampoco alcanzó para completar la obra.Perfíl.com

Calingasta e Iglesia, hermanados por el tren con Chile: Un proyecto que no prosperó

Historia Ferroviaria

La iniciativa fue respaldada por la Cámara Alta e iba a tener estaciones en todas las localidades turísticas e iba a permitir que los sanjuaninos llegaran a Chile.

En el recorrido por la historia de los trenes en San Juan hubo capítulos inconclusos. Con pedidos de extensión de ramales y expedientes iniciados que no avanzaron, hubo uno que sí tuvo aval y aprobación del Congreso de la Nación: se trata de la línea de tren que iba a unir Calingasta e Iglesia con la localidad de Uspallata, en la provincia de Mendoza. La conexión con el Ferrocarril Trasandino fue insistentemente pedido y su aprobación, celebrada y sin embargo, no pasó de la normativa legal.

El Ferrocarril Trasandino iba a unir Calingasta e Iglesia con Chile pero no prosperó. Fotos: Museo virtual Godoy Cruz/ https://museovirtual.godoycruz.gob.ar/el-ferrocarril-trasandino/

La evidencia de lo que pudo ser una vía de transporte muy importante desde lo productivo, social y turístico quedó plasmado en un artículo publicado en el diario El Orden, de 1910. Allí se detallaba que el Senado de la Nación avalaba la conectividad que, incluso, se extendería más en ambas provincias.

“Se había sancionado la ley 5078 que autorizaba la construcción de una línea férrea desde Uspallata a Calingasta e Iglesia. La construcción de ese ramal significaba que el Ferrocarril Trasandino, que unía Mendoza con Chile, iba a partir un ramal hacia Calingasta y, posteriormente, hacia Iglesia. Eso hubiera sido muy positivo”, resaltó a Diario La Provincia SJ, el Prof. Gustavo Trigo, investigador y referente de Ferroclub San Juan A7.

El Ferrocarril Trasandino iba a unir Calingasta e Iglesia con Chile pero no prosperó. Aquí la estación Cacheuta. Fotos: Museo virtual Godoy Cruz/ https://museovirtual.godoycruz.gob.ar/el-ferrocarril-trasandino/

Localidades turísticas, conectadas por el tren

El investigador destacó que, seguramente, varias comunidades de Calingasta e Iglesia iban a quedar conectadas por el tren y sus estaciones, favoreciendo un desarrollo y sin dudas, la posibilidad de concretar un viaje muy atractivo entre dos provincias y por qué no, Chile.

“Imagino que iba a tener estaciones en Barreal, Calingasta, Tamberías así como en Bella Vista, Las Flores; también en Pismanta, y posteriormente en Rodeo. Entonces, cualquier persona de San Juan se podía dirigir a cualquiera de esas estaciones para hacer su viaje hacia Mendoza o hacia Chile”, destacó Gustavo Trigo.

El Ferrocarril Trasandino iba a unir Calingasta e Iglesia con Chile pero no prosperó. Aquí la estación Cacheuta. Fotos: Museo virtual Godoy Cruz/ https://museovirtual.godoycruz.gob.ar/el-ferrocarril-trasandino/

Sin dudas toda una revolución para la época en la que los medios de transporte a motor no eran lo más habitual en los departamentos alejados. “Hubiese sido sumamente importante para las comunidades y también para que los productores pudieran llevar sus productos hasta el puerto de de Valparaíso. Lamentablemente, fue uno de los proyectos que nunca vio la luz”, puso en valor.

Los hermanos Clark, vinculados al Ferrocarril Trasandino, tenían madre sanjuanina. Foto: Wikipedia.

Un ferrocarril con identidad sanjuanina

El Ferrocarril Trasandino tenía conexión con San Juan, a través de otro dato histórico particular. Gustavo Trigo reseñó que “originariamente era de capitales ingleses, concretamente de los hermanos Clark. Y curiosamente, Juan y Mateo Clark, tenían su mamá que era sanjuanina, y el padre era inglés. Ellos habían nacido en Chile”. LaProvinciaSJ.com

Línea Urquiza: Descarrilamiento de vagones formación de Trenes Argentinos Cargas entre Yuquerí y Yeruá

Accidentes Ferroviarios

Redacción Crónica Ferroviaria

El día lunes pasado se produjo el descarrilamiento de varios vagones de una formación de la empresa Trenes Argentinos Cargas de la Línea Urquiza.

Dicho accidente se produjo cuando la formación de la empresa estatal de cargas circulaba entre las estaciones Yuquerí y Yeruá (Provincia de Entre Ríos), donde al llegar a una alcantarilla cedió la infraestructura de vía haciendo que uno de los vagones no cayera al vacío de pura casualidad.

Como se observa en la fotografía, la infraestructura de vía se habría desplazado hacia ambos costados (no sabemos los motivos), aunque todos sabemos que la vía en el ramal troncal de la Línea Urquiza deja mucho que desear para la circulación de trenes.

Concejales santafesinos exigen la restitución del servicio de pasajeros Buenos Aires - Tucumán de la Línea Mitre

Actualidad

Ediles de la ciudad de Rafaela presentaron un proyecto formal ante el Gobierno Nacional para que el ramal que une el Jardín de la República con Buenos Aires vuelva a estar operativo para los trenes de pasajeros. El servicio, clave para nuestra provincia, permanece interrumpido desde Septiembre de 2025 tras un descarrilamiento.

A casi un año de la interrupción del servicio ferroviario de pasajeros que conecta San Miguel de Tucumán con Buenos Aires, concejales de la ciudad santafesina de Rafaela presentaron un Proyecto de Resolución dirigido al Ministerio de Economía de la Nación y a la Secretaría de Transporte para exigir la pronta rehabilitación de la prestación.

El tren, que representa una de las alternativas de transporte más económicas para los tucumanos, dejó de circular a fines de septiembre de 2025 debido a problemas de infraestructura, principalmente tras un descalce de vías ocurrido cerca de Santiago del Estero. Según la información oficial del sitio de Trenes Argentinos, el servicio se encuentra "temporariamente interrumpido" por tareas de revisión solicitadas por el concesionario Nuevo Central Argentino (NCA).

Sin embargo, el panorama planteado por los ediles santafesinos, Lisandro Mársico y Carla Boidi y los gremios del sector es mucho más crítico. “Desde septiembre del año pasado se encuentra suspendido el servicio ferroviario de pasajeros que unía Buenos Aires con Tucumán y que tenía parada en la ciudad de Rafaela”, señaló Mársico al sitio radiorafaela.com.ar, quien advirtió sobre el constante deterioro de la infraestructura ferroviaria y el impacto social que genera la pérdida de esta conexión de larga distancia. El reclamo también alcanza a la Comisión Nacional de Regulación del Transporte (CNRT) y a la empresa estatal SOFSA, solicitando que se establezca un plazo perentorio para que NCA concrete las obras pendientes.

Por su parte, en enero de este año, el sindicato de maquinistas La Fraternidad denunció que esta suspensión prolongada es, en realidad, una cancelación definitiva. Desde el gremio aseguraron que las reparaciones necesarias tras el accidente de 2025 se transformaron en “la excusa ideal para impedir que se repongan los servicios”. En un duro comunicado, la organización afirmó que la medida configura un “lock-out contra los trenes de pasajeros de larga distancia”, afectando principalmente a los usuarios que no pueden costear otros medios de transporte.

Antes de su interrupción, el servicio a Tucumán partía desde Retiro los miércoles y domingos, retornando los martes y viernes, con una duración estimada de 32 horas de viaje. La concejal Boidi recordó que, aunque la infraestructura está bajo concesión de NCA —contrato que fue extendido hasta diciembre de 2032—, la responsabilidad de la operación de los servicios de pasajeros recae sobre la estatal SOFSA.

Ante la falta de respuestas claras por parte de las autoridades nacionales, el pedido de los concejales rafaelinos busca visibilizar una problemática que afecta a todo el corredor del norte argentino, donde el tren sigue siendo un recurso estratégico para la integración regional y la economía popular.ElTucumano.com

Como todos los meses aumentan los boletos de colectivos, subte y trenes en AMBA: Cuánto costará viajar desde el 1° de Agosto

Actualidad

El boleto de las líneas que gestionan los gobiernos porteño y de PBA subirán entre 3,9% y 4,4%. Los ferrocarriles aumentarán más de 10%. En CABA, también serán más caros el subte y los peajes en las autopistas.

Las tarifas de transporte del AMBA tendrán un nuevo aumento este sábado 1° de agosto. El boleto mínimo de las líneas de colectivos que circulan en el conurbano bonaerense superarán los $1100 y en CABA alcanzará los $852,90. Mientras viajar en tren costará $420 y en subte, más de $1600.

El alza de los cuadros tarifarios será del 3,9% para las líneas que dependen de la Ciudad y del 4,4% para las que están bajo jurisdicción bonaerense, de acuerdo con el esquema de actualización mensual que contempla el último dato de inflación y agrega dos puntos porcentuales.

El ajuste del 3,9% de CABA también alcanza al subte y a los peajes de las autopistas porteñas. Hasta ahora, los cuadros tarifarios del transporte automotor acumulan un alza de 68,76% en PBA y 43,70% en CABA en lo que va del año, muy por encima de la inflación acumulada en ese período (16,8%).

En tanto, Nación dispuso un alza del 10,5% para los pasajes de las líneas Mitre, Sarmiento, San Martín, Urquiza, Roca, Belgrano Norte y Sur.

Nuevo aumento de boletos de colectivo en PBA: cómo quedan las tarifas en agosto

A partir del sábado 1° de agosto, los colectivos que circulan en la provincia de Buenos Aires aumentarán 4,4%. Así, las tarifas con SUBE registrada quedarán de la siguiente manera:

El boleto mínimo (entre 0 y 3 kilómetros): pasarán de $1063,98 a $1111,19;

Tramo de 3 a 6 km: de $1196,97 a $1250,08;

Tramo de 6 a 12 kilómetros: $1388,98;

Viajes de 12 a 27 km: $1666,78.

Viajes de más de 27 km: $1959,58.

Se aplicará a las líneas numeradas del 200 en adelante.

Aumentos en CABA: cuánto costará viajar en colectivo y subte desde Agosto

En la Ciudad de Buenos Aires, los cuadros tarifarios de los colectivos también subirán 3,9%. Para viajar en las 28 líneas que circulan en el territorio porteño, los valores son los siguientes:

El boleto mínimo de colectivos hasta 3 km: de $820,99 a $852,90.

Recorrido de 3 a 6 km: $947,71.

Recorrido de 6 a 12 km: $1020,71.

Recorrido de 12 a 27 km: $1093,77.

Las 28 líneas de colectivos que circulan exclusivamente dentro de CABA son: 4, 7, 12, 25, 26, 34, 39, 42, 44, 47, 50, 61, 62, 64, 65, 68, 76, 84, 99, 102, 106, 107, 108, 109, 115, 118, 132 y 151.

La diferencia entre ambos cuadros tarifarios vuelve a ampliarse en agosto. Mientras el boleto mínimo bonaerense ya superó los cuatro dígitos, el de la Ciudad quedó por debajo de los $900.

En CABA, también se incrementará 3,9% las tarifas del subte: pasará de $1621 a $1684. Mientras, el boleto sin SUBE registrada llega a $2541,10.

Trenes más caros: cuánto costará viajar desde el 1° de Agosto

Viajar en los trenes de las líneas Mitre, Sarmiento, San Martín, Urquiza, Roca, Belgrano Norte y Sur será más caro desde este sábado. Con el alza de 10,5% que aplicó el Gobierno, los valores quedaron de la siguiente manera:

El boleto mínimo sube de $380 a $420 para los usuarios con tarjeta SUBE registrada.

El boleto de segunda sección (entre 12 y 24 kilómetros) saldrá $586.

El boleto de tercera sección (más de 12 kilómetros) costará $729.

En tanto, quienes compren el boleto en efectivo deberán pagar una tarifa plana de $1500.

Aumentan los peajes en CABA en agosto

Al igual que el boleto de colectivo y el subte, los peajes porteños subirán 3,9%.

“Los ajustes en la tarifa de peajes son necesarios para poder realizar los trabajos de mantenimiento en las autopistas porteñas”, sostuvieron desde la gestión de Jorge Macri.

Los nuevos cuadros tarifarios a partir de agosto son:

Autopista 25 de Mayo y Perito Moreno

Motocicletas: $1921,05 (y $3074,07 en hora pico).

Vehículos de hasta 2 ejes y hasta 2,10 metros de altura: $4610,98 (y $6534,52 en hora pico).

Vehículos pesados de hasta 2 ejes: $7300,49 (y $10.758,60 en hora pico).

Autopista Illia, Retiro II-Sarmiento y Salguero

Motocicletas: $1152,83 (y $1383,08 en hora pico).

Vehículos de hasta 2 ejes y hasta 2,10 metros de altura: $1921,05 (y $2716,64 en hora pico).

Vehículos pesados de hasta 2 ejes: $3458,07 (y $4995,12 en hora pico).

Motos: $1152,83 (y $1537,04 en hora pico).

Vehículos de hasta 2 ejes y hasta 2,10 metros de altura: $1460,25 (y $1844,24 en hora pico).

Vehículos de hasta 2 ejes y hasta 2,10 metros de altura: $1460,25 (y $1844,24 en hora pico). Fuente: TN.com

Río Negro: La empresa Tren Patagónico S.A. restablece el servicio de pasajeros entre Viedma y San Carlos de Bariloche

Trenes Regionales

Redacción Crónica Ferroviaria

La empresa provincial ferroviaria, Tren Patagónico S.A., informa que a partir de este viernes 31 de Julio se restablecerá el servicio ferroviario de pasajeros que une las ciudades de Viedma y San Carlos de Bariloche (Provincia de Río Negro), retomando su funcionamiento habitual tras la suspensión que se produjo consecuencia del impacto de una de las formaciones contra animales que se encontraban en la zona de vías a la altura del kilómetro 95, provocando el descarrilamiento parcial del tren, lo que hizo que se suspendiera el servicio del día 24 de Julio pasado.

Estación San Carlos de Bariloche (Provincia de Río Negro)

"La empresa trabajó de manera ininterrumpida con sus equipos técnicos, operativos y de infraestructura para restablecer las condiciones de circulación. Las tareas incluyeron la recuperación del material ferroviario involucrado, inspecciones y reparaciones sobre la infraestructura de vías, verificaciones técnicas de seguridad y la puesta a punto de la formación, garantizando que el servicio pueda reanudarse bajo los más altos estándares de seguridad", expresa la empresa provincial ferroviaria

Desde la empresa Tren Patagónico S.A. se agradeció profundamente la comprensión, la paciencia y el acompañamiento de los pasajeros mientras se desarrollaban las tareas necesarias para restablecer el servicio. Asimismo, se reiteró la importancia de reforzar las medidas de prevención para evitar este tipo de incidentes.

En ese sentido, se recuerda a los propietarios de campos y animales la necesidad de mantener en condiciones los alambrados y sistemas de contención, evitando el ingreso de ganado a la zona de vías. La colaboración de todos resulta fundamental para preservar la seguridad ferroviaria y garantizar la continuidad de un servicio esencial para la conectividad de la provincia.

28 de julio de 2026

Línea Mitre: Polémica por el «Tren de la Alegría» en Tigre: la organizadora dijo que hubo un bloqueo gremial y desde Trenes Argentinos Operaciones dijeron que el evento no estaba autorizado

Actualidad

La actividad recreativa prevista para el último fin de semana terminó suspendida en la estación Tigre. Mientras la organizadora denunció que delegados ferroviarios impidieron la salida de la formación pese a contar con autorización, Trenes Argentinos Operaciones aseguró a este medio que nunca fueron informados del evento y que no existía permiso para realizarlo.

Una propuesta pensada para que chicos y familias disfrutaran de un viaje temático durante las vacaciones de invierno terminó envuelta en una fuerte polémica. El denominado «Tren de la Alegría», que debía partir desde la estación Tigre rumbo a Retiro el pasado fin de semana, fue suspendido antes de iniciar su recorrido, lo que generó demoras en el servicio de ese ramal de la línea Mitre y dejó a pasajeros sin poder realizar la actividad.

Estación Tigre de la Línea Mitre

La iniciativa había sido promocionada durante los días previos como una experiencia especial para el receso invernal. La propuesta consistía en intervenir el primer coche de una formación habitual del ramal Tigre-Retiro con personajes infantiles,  música, juegos y un espectáculo de magia. El recorrido concluía en el Museo Nacional Ferroviario, ubicado a pocos metros de la terminal de Retiro.

El servicio había sido anunciado para los sábados 25 de julio y 1° de agosto y los domingos 26 de julio y 2 de agosto, con salida desde Tigre a las 13.05. No era necesario adquirir una entrada especial: los pasajeros solo debían abonar el boleto habitual con la tarjeta SUBE, mientras que el ingreso al museo tenía un costo independiente.

Sin embargo, el viaje nunca llegó a concretarse. Florencia Richard, emprendedora y organizadora de la propuesta, aseguró que un grupo de delegados ferroviarios bloqueó la salida de la formación pese a que, según afirmó, el proyecto contaba con la aprobación de Trenes Argentinos.

En diálogo con el portal Tigre News, Richard explicó que la idea surgió a partir de una convocatoria del Museo Nacional Ferroviario, donde el año pasado había organizado una actividad de Halloween. Según indicó, toda la producción era financiada de manera privada y la empresa ferroviaria le había asignado para la experiencia la formación de las 13.05. En ese sentido, sostuvo: «Les propuse hacer un verdadero Tren de la Alegría, con música, personajes, un show de magia y actividades para los chicos. Todo iba a ser financiado por mí. Trenes Argentinos aprobó la propuesta y nos asignó la formación».

De acuerdo con su relato, el conflicto comenzó alrededor de las 12.10, cuando tres personas vestidas como trabajadores ferroviarios se presentaron como representantes gremiales y le informaron que la actividad no podía realizarse porque el sindicato no había sido notificado. La organizadora aseguró que intentó exhibir las autorizaciones con las que contaba e incluso habló telefónicamente con otro referente sindical. Según explicó, inicialmente le manifestaron que el viaje podía desarrollarse siempre que no alterara el funcionamiento normal del servicio, aunque minutos después esa decisión fue revertida.

Richard relató además que los pasajeros abonaron sus boletos y abordaron la formación, pero luego comenzaron las demoras. «Le hicieron pagar el pasaje a toda la gente. Cerraron la boletería para que todos abonaran con SUBE, llenamos el tren y después empezaron las demoras», denunció. También afirmó que varios delegados la «intimidaron» y la «empujaron» para obligarla a retirarse de la estación. Según su versión, fueron las propias familias presentes quienes intervinieron para evitar que la situación escalara. «La gente me rodeó, me defendió y les decía que yo no estaba haciendo nada malo. Fueron ellos quienes evitaron que la situación pasara a mayores», aseguró.

El episodio también afectó a pasajeros que no participaban de la propuesta. Usuarios que se encontraban en la estación señalaron en redes sociales que otras formaciones también sufrieron demoras y que, tras aproximadamente una hora de espera, muchas personas decidieron retirarse del lugar. Tras la suspensión, Richard comenzó a registrar los datos de las familias para invitarlas gratuitamente al Museo Nacional Ferroviario como forma de compensación. Además, adelantó que, luego de lo ocurrido, no tiene previsto volver a organizar la actividad durante el próximo fin de semana.

Ante la consulta de QUE PASA, voceros de la empresa estatal Trenes Argentinos rechazó la versión de la organizadora y afirmó que la actividad nunca fue autorizada ni coordinada con la empresa. Desde la operadora ferroviaria señalaron que «la actividad no tenía autorización, no fue informada con antelación a Trenes Argentinos y no hubo nadie de la organización que se haya comunicado con nosotros para establecer una mínima coordinación del tema».

Las fuentes también subrayaron que la falta de planificación obligó a suspender la actividad. En ese sentido, explicaron que «la visita tenía como destino el Museo Ferroviario, que no depende de Trenes Argentinos. La falta de planificación, la falta de autorización y la ausencia de condiciones para garantizar la seguridad durante el ascenso y descenso de los niños, como así también durante el viaje, obligó a que el personal tenga que actuar en consecuencia, por eso el servicio se vio interrumpido producto de esta situación».

Finalmente, desde Trenes Argentinos remarcaron que la empresa suele acompañar este tipo de iniciativas, aunque siempre dentro de los procedimientos establecidos. «Cuando se hacen este tipo de acciones, hay autorizaciones previas y se garantizan las condiciones para hacerlo, porque el compromiso de Trenes Argentinos es garantizar la seguridad de los pasajeros y siempre se acompañan estas iniciativas, siempre que sean debidamente coordinadas, con los procedimientos que están establecidos», cerraron. QuéPasaWeb.com

Neuquén redefine la logística de Vaca Muerta: El tren para transportar arena entra en estudio

Actualidad

El gobernador confirmó un estudio junto al CFI y Río Negro para definir la logística de transporte de arena hacia Vaca Muerta, con el tren entre las alternativas.

El gobernador de Neuquén, Rolando Figueroa, habló sobre uno de los desafíos que enfrenta el crecimiento de Vaca Muerta: la logística para abastecer de arena a la actividad de fractura hidráulica. Durante el fin de semana, el mandatario destacó el avance de las arenas neuquinas como insumo para el desarrollo del shale y confirmó que la provincia trabaja junto al Consejo Federal de Inversiones (CFI) y Río Negro para definir las alternativas más eficientes de transporte.

En ese contexto, también descartó la posibilidad de utilizar los ríos Limay y Negro para trasladar el material hacia los yacimientos y defendió un esquema que combine desarrollo productivo con protección ambiental.

Las arenas neuquinas ganan terreno en Vaca Muerta

Figueroa explicó que el mapa del abastecimiento de arena para la actividad hidrocarburífera comenzó a cambiar a partir del descubrimiento y la puesta en producción de yacimientos de arena silícea dentro de Neuquén.

Según indicó, operadoras como Tecpetrol y Vista ya utilizan arena extraída en parajes como Ramón Castro y Santo Domingo, un escenario que modifica la logística tradicional, históricamente concentrada en el traslado del insumo desde otras provincias.

"Estamos trabajando con toda la industria para definir cómo vamos a transportar la arena, fundamentalmente en los distintos blends. Ese mapa está cambiando permanentemente porque se han detectado arenas neuquinas de muy buena calidad, lo que va a demandar un mayor tránsito en algunas rutas. Junto con el gobernador de Río Negro y el CFI estamos elaborando un programa de consultoría para definir por dónde se transportará esa arena hacia Vaca Muerta. Hay distintas alternativas y ese estudio ejecutivo nos permitirá determinar cuál es la mejor", explicó durante una entrevista con AM550 y 24/7 Canal de Noticias.

El mandatario señaló que el estudio permitirá evaluar las rutas más convenientes para el movimiento del material y no descartó alternativas ferroviarias, en un contexto en el que el crecimiento de la actividad exige ampliar la capacidad logística para acompañar el aumento de la producción.

Figueroa rechazó transportar arena por los ríos Limay y Negro

Otro de los temas sobre los que se pronunció fue la posibilidad de utilizar la navegación fluvial para trasladar arena hacia Vaca Muerta, una alternativa que había comenzado a mencionarse dentro del debate sobre infraestructura.

Figueroa descartó esa opción y sostuvo que los cursos de agua deben preservarse por su valor ambiental y turístico. "De ninguna manera un recurso como lo es el Limay lo vamos a entorpecer de esta manera", aseguró.

En tanto, el gobernador remarcó que el crecimiento de la industria debe ir acompañado por criterios de sustentabilidad. "Soy amigo del progreso, soy amigo del desarrollo, pero siempre con el cuidado del ambiente", afirmó.

La apuesta por industrializar el gas y el petróleo en Neuquén

Figueroa también volvió a poner el foco en la estrategia de agregar valor a la producción hidrocarburífera dentro de la provincia, con proyectos industriales vinculados al gas natural y a la fabricación de insumos para el sector.

En ese sentido, destacó que en agosto se inaugurará en Plaza Huincul una fábrica de caños flexibles impulsada por empresarios locales, mientras que cerca de Cutral Co avanzará la instalación de una planta separadora de gases vinculada al desarrollo del GNL.

Según explicó, la construcción de esa planta demandará una inversión de 7.000 millones de dólares y requerirá alrededor de 5.000 puestos de trabajo, con el inicio de las obras previsto para el próximo año. A ello se sumará una inversión cercana a 25.000 millones de dólares destinada al desarrollo de la producción de GNL y la operación de esas instalaciones.

"Cuando hablamos de producir gas y petróleo en Neuquén, hablamos de industria. Estamos industrializando el gas y el petróleo desde el mismo momento en que los extraemos. Esa es una primera etapa. Pero ya conseguimos avanzar hacia una segunda etapa, que es la separación de los gases", señaló. LMNeuquén.com

Chile: Corredor Bioceánico: El ferrocarril como eje de la integración logística regional

Exterior

Con una conexión ferroviaria internacional única en Latinoamérica, Ferrocarril de Antofagasta (FCAB) se posiciona como un actor estratégico para el desarrollo del Corredor Bioceánico, fortaleciendo la integración logística entre Chile y Argentina y acercando la producción regional a los puertos del Pacífico.

La consolidación del Corredor Bioceánico se ha transformado en uno de los proyectos de integración más relevantes para Sudamérica. Su objetivo es claro: generar una red logística más eficiente que permita conectar el Atlántico con el Pacífico, fortaleciendo el comercio exterior, diversificando las rutas de exportación y mejorando la competitividad de las economías regionales.

En ese escenario, la industria ferroviaria vuelve a ocupar un lugar protagónico. Con más de 137 años de historia, Ferrocarril de Antofagasta ha evolucionado desde ser un actor clave para el desarrollo de la minería del norte de Chile hasta convertirse en una plataforma logística internacional que une territorios, industrias y mercados.

Hoy, la compañía opera más de 720 kilómetros de red ferroviaria entre la costa del Pacífico y la Cordillera de los Andes, conectando centros productivos con puertos estratégicos del norte de Chile mediante una infraestructura y experiencia especializadas para el transporte de carga de alta montaña.

Uno de nuestros principales diferenciadores es también uno delos más relevantes para el desarrollo del Corredor Bioceánico: FCAB es el único ferrocarril de Latinoamérica que mantiene una conexión internacional permanente para el transporte ferroviario de carga a través de la Cordillera de los Andes.

Esta capacidad permite vincular directamente provincias transandinas con los terminales portuarios del Pacífico, generando una alternativa logística consolidada para el transporte de minerales, insumos industriales y nuevas cargas asociadas a industrias estratégicas como el litio y la transición energética.

Infraestructura y Articulación

El éxito del Corredor Bioceánico dependerá de la capacidad de articular infraestructura vial, ferroviaria y portuaria en un sistema logístico integrado. En ese escenario, el transporte ferroviario emerge y potencia, si se integra lo bimodal, como solución para mejorar la competitividad de las cadenas de suministro, combinando la flexibilidad del camión con la eficiencia del ferrocarril.

Esta integración permite optimizar tiempos, reducir costos logísticos, aumentar la capacidad de transporte y avanzar hacia operaciones más sostenibles, especialmente para industrias de gran volumen como la minería, el litio y el comercio internacional.

A diferencia de otros proyectos de integración que aún se encuentran en etapa de planificación o desarrollo, FCAB cuenta con una infraestructura operativa y una experiencia acumulada durante más de un siglo transportando carga en uno de los territorios más complejos del continente en nuestro negocio ferroviario y casi 40 años de experiencia en el modo rodoviario.

El desarrollo del Corredor Bioceánico abre nuevas oportunidades para fortalecer la integración entre Chile y Argentina, potenciando el intercambio comercial y consolidando al norte chileno como una plataforma logística de alcance internacional.

En este contexto, el transporte ferroviario adquiere una relevancia creciente al complementar la infraestructura vial y portuaria, aportando eficiencia, capacidad para movilizar grandes volúmenes de carga y una alternativa alineada con los desafíos de sostenibilidad que enfrenta el comercio global.

Socio Estratégico

Para FCAB, el desarrollo logístico implica facilitar el crecimiento económico y productivo de los territorios. Su propuesta de valor combina conectividad internacional permanente, acceso directo a puertos estratégicos del Pacífico, experiencia especializada en transporte ferroviario y rodoviario de carga y una operación orientada a construir cadenas logísticas cada vez más eficientes y sostenibles.

“La competitividad de un corredor internacional depende de la calidad de su infraestructura y de la articulación entre puertos, carreteras y ferrocarriles. Cuando estos activos operan de forma integrada, es posible reducir tiempos de tránsito, mejorar la confiabilidad de la cadena logística y generar condiciones más competitivas para el comercio exterior”, señala David Fernández Larraguibel, Gerente General de FCAB.

Con una trayectoria que supera los 137 años, FCAB continúa proyectando su desarrollo con una mirada de largo plazo, fortaleciendo su capacidad para responder a las nuevas demandas del comercio internacional y reafirmando el papel estratégico del ferrocarril como un motor para la integración regional y el crecimiento económico del norte de Chile.

Mendoza: Avanza el Tren de Cercanías del Este: La empresa china ya se encuentra en la provincia en jornada de trabajo técnico

Trenes Regionales

Redacción Crónica Ferroviaria

El Gobierno de la Provincia de Mendoza informa que a tan solo 15 días de haber sido notificada formalmente por el gobierno provincial, tras la firma de la orden de compra, la comitiva técnica y directiva del gigante asiático, empresa CRRC Tangshan Co. Ltd., se presentó en la provincia para dar inicio formal a las jornadas de trabajo técnico e institucional junto a los equipos del Ministerio de Gobierno, Infraestructura y Desarrollo Territorial, encabezados por los subsecretarios Marité Badui e Infraestructura y Luis Borrego de Transporte.

La presencia inmediata de las autoridades de la empresa china —el mayor fabricante de material rodante del mundo— marca un hito fundamental dentro del proyecto del Tren de Cercanías del Este. Durante las reuniones operativas, ambas partes revisaron las especificaciones técnicas, las homologaciones internacionales de seguridad y la cronología de fabricación para las formaciones que transformarán la conectividad entre el Este mendocino y el Área Metropolitana.

Como parte de la agenda en territorio, los directivos de la firma asiática realizaron junto a los subsecretarios Marité Badui y Luis Borrego un recorrido de campo a bordo del Metrotranvía, conectando el trayecto desde la Estación Mendoza hasta la Estación Gutiérrez (Maipú). Esta inspección técnica permitió mostrar en funcionamiento el sistema ferroviario metropolitano actual y evaluar el punto estratégico donde el Metrotranvía empalmará con la nueva traza del Tren de Cercanías.

Material rodante de última generación

La provisión a cargo de CRRC Tangshan contempla la fabricación y entrega de tres unidades triplas (DMU) 0 km. Cada formación ofrecerá:

* Capacidad: capacidad total para 506 pasajeros (210 sentados y 296 de pie) por tripla.

* Equipamiento y confort: climatización frío-calor integral, conectividad Wi-Fi, puertos de carga USB, iluminación LED y accesibilidad universal con espacios reservados para personas con movilidad reducida y transporte de bicicletas.

* Cronograma de llegada: se proyecta la recepción de las primeras unidades para iniciar las pruebas dinámicas en la Estación San Martín (Junín) dentro de los 11 meses posteriores al desembolso del anticipo.

Una obra integral de 45 kilómetros y USD 150 millones

El inicio de estas mesas de trabajo con CRRC Tangshan complementa las tareas de infraestructura ferroviaria a cargo de la contratista CEOSA. Con una inversión global que supera los USD 150 millones, el proyecto original extendió su trazado de 33 a 45 kilómetros totales, conectando 19 paradas desde La Colonia (Junín), pasando por San Martín y Maipú, hasta la nueva Estación Pueyrredón en Chacras de Coria (Luján de Cuyo), donde conectará con el trazado del Metrotranvía.

Con la presencia directa de los fabricantes en suelo provincial tan solo dos semanas después del llamado oficial, el Gobierno de Mendoza reafirma su compromiso de agilizar los plazos de ejecución para concretar una obra histórica de integración regional.

27 de julio de 2026

Subte: Por impacto ambiental habrá audiencia pública por la Línea "F"

Líneas de Subte

El proyecto de construcción de la Línea "F" de la red de subtes porteña dará un nuevo paso el mes que viene con la realización de una audiencia pública para discutir la futura obra. Con la licitación todavía sin cerrar luego de dos postergaciones, el proyecto pasará por la audiencia que evaluará el impacto ambiental de la línea que irá del barrio de Barracas hasta Palermo. El gobierno porteño sigue sosteniendo que los primeros trabajos comenzarán a principios de 2027.

La audiencia fue formalmente convocada por el GCBA, a través de la Agencia de Protección Ambiental porteña, para el próximo 18 de agosto a las 12.30 del mediodía. Los vecinos interesados se podrán inscribir para participar de la discusión hasta el martes 11 de agosto, enviando un mail al correo electrónico de audiencias públicas de la Ciudad: audienciaspublicas@buenosaires.gob.ar.

Se trata de un paso formal necesario para la construcción de la línea, ya que todas las obras de autopistas, autovías, líneas de ferrocarril, subterráneas y estaciones están catalogadas por la agencia como "obras relevantes de infraestructura“, por lo que su impacto ambiental debe ser evaluado sí o sí en una audiencia en la que funcionarios del GCBA presentarán el proyecto y los y las vecinas podrán sentar sus posturas de cara a la emisión del ”certificado de aptitud ambiental" de la obra.

La audiencia será un paso más en el largo camino de la Línea F. La licitación de la obra --el punto más importante del proyecto-- ya sufrió este año dos postergaciones consecutivas. La primera fue en abril, cuando el GCBA postergó hasta julio la fecha original de apertura de ofertas que había sido fijada inicialmente para ese mes. La segunda fecha propuesta también terminó siendo postergada, esta vez hasta septiembre, cuando se espera que finalmente se abran los sobres con las ofertas de las empresas interesadas en realizar la obra.

Desde el GCBA aseguran que las prórrogas son “para garantizar mayor participación y competencia“, y que apuntan a ”asegurar transparencia, igualdad de condiciones y mejores propuestas en el proceso". Afirman, además, que “se trata de un procedimiento habitual en licitaciones de esta envergadura" y que “la licitación ya cuenta con pliegos técnicos, condiciones y planos aprobados“. También sostuvieron que la postergación en el proceso licitatorio ”no afecta los plazos generales previstos para el proyecto“ y que los plazos de inicio de la obra “se mantienen como para arrancar entre enero y febrero de 2027″.

Este diario accedió a las circulares con consultas de los interesados que forman parte de la licitación y allí se observa que las empresas parecen tener todavía varias dudas sobre distintos aspectos del proyecto. En una de las circulares se responden ocho consultas con dudas sobre los planos y cuestiones estructurales como las obras de veredas, iluminación o escaleras mecánicas de futuras estaciones de la F como las de Constitución, Chile, Junín, Congreso o Las Heras.

En otra aparecen 19 consultas similares, entre las que se encontraban, en efecto, dos pedidos de prórroga por parte de los interesados. Uno de los pedidos hablaba de "cambios importantes" introducidos en el proyecto en las últimas semanas, “que requieren mayor tiempo de análisis“. Otro reclamaba “la definición precisa del alcance de la licitación" y que “se entregue toda la información digital en formato editable y con el detalle suficiente para poder estimar las cantidades de obra a ejecutar“.

Mientras tanto, el GCBA ya consiguió la autorización de la Legislatura porteña para endeudarse por hasta 1300 millones de dólares para financiar la obra en un presupuesto similar al que por ahora tiene el proceso licitatorio. Hasta el momento, a seis meses de la fecha que el Gobierno plantea para iniciar las obras, todavía no se confirmó a qué organismos recurrirá el Ejecutivo para financiar el proyecto.

También en la Legislatura avanza otra iniciativa que prevé la expropiación de una serie de predios para el trazado de la F. Se trata de 12 inmuebles completos y de otros 26 subsuelos que se buscará pasar a utilidad pública, con tasación previa del Banco Ciudad, para destinar a la infraestructura de la F, ya sea en estaciones o talleres.

Ese mismo proyecto contiene dos artículos que modifican la Ley N° 670 de 2001, que es la norma que define cómo debería ser el trazado de la red en su totalidad, con las líneas futuras incluidas. Allí se estipula que Subterráneos de Buenos Aires (SBA) debe estar a cargo de todos los procesos de licitación y su seguimiento, algo que ahora el oficialismo busca modificar. Para la Línea F, el GCBA decidió centralizar el proceso directamente en el Ministerio de Infraestructura y el proyecto enviado a la Legislatura busca modificar la redacción de la ley original para fijar al Poder Ejecutivo como responsable directo de cualquier ampliación futura de la red.

Así, SBA quedaría formalmente desplazada no sólo del actual proyecto de la Línea F sino también de eventuales obras de ampliación de la red para la construcción de cero de las otras dos líneas previstas por la Ley N°670, la G y la I, así como de la finalización de la H, que todavía tiene su trazado inconcluso tanto en el sur, donde debería llegar hasta la Estación Sáenz del Belgrano Sur, como en el norte, donde debería extenderse hasta Retiro.Página12.com

Junín: Otra obra pública que viene con mucho atraso

Obras Ferroviarias

Redacción Crónica Ferroviaria

Se trata de la obra del paso bajo a nivel de la Avda. Rivadavia en cercanías de la estación Junín (Línea San Martín) en la Provincia de Buenos Aires.

Dicha obra comenzó en el mes de Junio del año 2023 (con inicio de colocación de pilotes), tras la inauguración previa de un puente peatonal en Abril de ese mismo año.

Como desde Crónica Ferroviaria lo vinimos informando, las quejas por la obra del paso bajo nivel de la avenida Rivadavia en Junín se centraron en la paralización total de los trabajos, el corte prolongado de la calle y el impacto negativo económico. Los vecinos y comerciantes se vieron gravemente afectados tras la interrupción de la obra en Diciembre de 2023.

Los motivos principales de los reclamos de los vecinos, fueron los siguientes:

Corte de arteria clave: El cierre de la calle Rivadavia dejó a la ciudad prácticamente "partida en dos", complicando el tránsito diario de los habitantes.

Perjuicio comercial: Los negocios de la zona sufrieron una fuerte caída en sus ventas y en su actividad económica cotidiana.

Falta de fondos y paralización: La administración nacional frenó el envío de fondos a través de ADIFSA, lo que causó el abandono de las tareas y la falta de respuestas institucionales concretas.

Acciones legales: Vecinos autoconvocados presentaron recursos de amparo y exigieron definiciones judiciales para que se reactive la construcción o se reabra la traza vehicular.

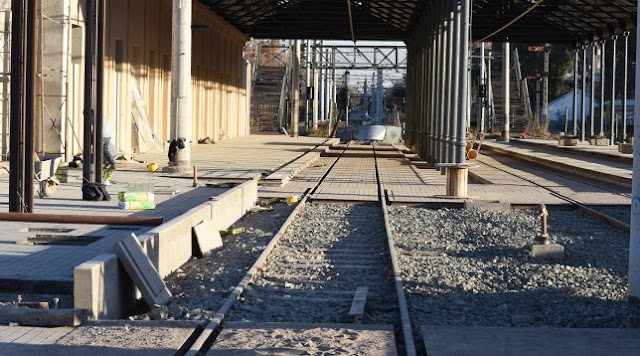

Ahora, al parecer se reactivó la obra, que desde un primer momento se encuentra a cargo de la empresa Sabavisa S.A. que informa en su página de Linkedln las tareas en el sector de vías están enfocadas en etapas de:

Fotografías gentileza: Empresa Sabavisa S.A.

🔹 Estructura de puentes: Armado de losas de 60 cm de espesor y vigas laterales apoyadas en columnas centrales y laterales.

🔹 Infraestructura subterránea: Construcción de los tabiques laterales de contención que delimitarán el espacio por donde pasarán la futura senda peatonal y la bicisenda.

🔹 Integración urbana: Un proyecto coordinado para eliminar barreras físicas, mejorar la seguridad vial y dinamizar el flujo vehicular en el corredor de la avenida Rivadavia.

Solo esperamos que los trabajos continúen sin parar y de una vez por todas se termine con dicha obra que ya lleva años de retraso.

Lobos: Reunión del intendente municipal con representantes del gremio La Fraternidad (Conductores de trenes) por la vuelta de los trenes de pasajeros

Actualidad

Redacción Crónica Ferroviaria

Debido a la gran demora que viene atravesando la obra de renovación de la infraestructura de vía del tramo comprendido entre las estaciones General Las Heras - Empalme Lobos - Lobos del ramal Merlo - Lobos de la Línea Sarmiento, es que el Intendente Municipal de dicha ciudad del Sur bonaerense se reunió con representantes del gremio La Fraternidad (Conductores de trenes).

"Escuchamos y compartimos la preocupación del sector ante el vencimiento de los plazos previstos para las obras de renovación de vías, cuya demora mantiene sin funcionamiento al tren de pasajeros desde hace meses, afectando la movilidad de nuestra comunidad", expresan desde el municipio.

Por tal motivo, ratifican el compromiso de acompañar las gestiones institucionales necesarias ante las autoridades responsables, solicitando la finalización de la obra y la inmediata restitución del servicio de pasajeros, tanto desde Cañuelas - Empalme Lobos - Lobos de la Línea Roca, como el correspondiente Merlo - Lobos de la Línea Sarmiento.

Córdoba: Muertes en las vías de La Falda: La cámara del Tren de las Sierras detectó “dos bultos cubiertos con frazadas”

Policiales

Los registros fílmicos de la formación del Tren de las Sierras que atropelló a dos personas en las vías de La Falda el pasado jueves detectaron “dos bultos cubiertos con frazadas compatibles con personas acostadas en ese lugar”, lo que refuerza la hipótesis de que las víctimas se encontraban durmiendo.

El contenido de las grabaciones es clave para la causa que investiga los fallecimientos, que está a cargo de la fiscal de instrucción de Cosquín Paula Kelm.

Según señaló Kelm a La Estafeta, “resultarán fundamentales los resultados de los informes químicos y de las restantes pericias encomendadas, junto con la prueba testimonial y el análisis físico-mecánico, para determinar de manera definitiva la mecánica del hecho y las circunstancias que derivaron en el resultado mortal”.

En tanto, uno de los hombres fue identificado: se trata de un joven de 25 años, oriundo de la Provincia de Buenos Aires. En tanto, la Fiscalía trabaja para identificar a la otra persona.

Según los resultados preliminares de la autopsia conocidos el pasado viernes, ambos hombres “murieron como consecuencia de múltiples traumatismos compatibles con el impacto del ferrocarril”.

En este sentido, el examen médico forense “no evidenció lesiones de otra índole que permitan sospechar la existencia de una agresión o de un hecho de criminalidad previo al impacto”.LaEstafetaonline.com

Nuevamente vuelve a prorrogarse llamado a licitación señalamiento tramo Rubén Darío - General Lemos de la Línea Urquiza

Llamados a Licitación

Redacción Crónica Ferroviaria

La empresa Trenes Argentinos Infraestructuras S.A. vuelve a prorrogarse por tercera vez el llamado a Licitación Pública Nro. 02/2026 para el 10 de Agosto próximo para la obra señalamiento tramo Rubén Darío - General Lemos de la Línea Urquiza.

Foto archivo

Etapa: Múltiple

Plazo previsto: Lo indicado en el PCP

Prórroga de apertura: 10 de Agosto de 2026 – 14:00hs.

Consulta y retiro de pliegos: Los pliegos son gratuitos, deberán ser descargados desde la página web https://plataforma.adifsa.com.ar/portal_licitaciones

Consultas: Todas las consultas deben presentarse a la casilla de correo electrónico licitaciones@adifsa.com.ar, hasta TRES (3) días hábiles anteriores de la fecha fijada para la presentación de las ofertas, indicado en la referencia del correo: “consulta // N° de proceso // razón social del interesado”. Las consultas deberán ser enviadas en formato PDF (con membrete y firma digital del oferente), manteniendo siempre los requisitos para las consultas de formato papel. No serán válidas y/o respondidas las consultas realizadas por otros medios (telefónicas, otras direcciones de mails, etc.) y/o fuera del plazo citado. Las aclaraciones podrán ser emitidas de oficio o en respuesta a consultas de los interesados, cuando ADIF considere su pertinencia, a través de la publicación de Circulares en el citado sitio web de ADIF, acorde lo previsto en el Pliego de Condiciones Particulares (PCP).

Presentación de ofertas: a partir de las 10hs y hasta una hora (1h) antes de la hora fijada para la apertura en Trenes Argentinos Infraestructura – Gerencia de Contrataciones, Servicios y Seguridad, sita en Av. Dr. Ramos Mejía 1302 - 5º piso Oficina 509/505 – Ciudad Autónoma de Buenos Aires.

Lugar de apertura: Trenes Argentinos Infraestructura, Av. Dr. Ramos Mejía 1302 - 5º piso – Sala 500 – Ciudad Autónoma de Buenos Aires. Mayor información en página web https://plataforma.adifsa.com.ar/portal_licitaciones

Línea San Martín: Después de un largo tiempo de estar en los talleres, se incorpora a la línea una formación debidamente reparada y reacondicionada

Actualidad

Redacción Crónica Ferroviaria

La empresa Trenes Argentinos Operaciones informa que se incorpora en la Línea San Martín, para el servicio de pasajeros, una formación completamente renovada. Actualmente, los coches se encuentran en los talleres que la línea San Martín posee en cercanías de la estación Retiro donde se procede al acondicionamiento final. Las siete unidades comenzarán a prestar servicio en los próximos días.

"La mejora de los trenes es parte del proceso de modernización de la Línea San Martín, que lleva adelante la Secretaría de Transporte, y que incluye la adquisición de 3 locomotoras cero kilómetro, la renovación de los tendidos de vía y la señalización", expresa el comunicado de TAO.

Los trabajos que se ejecutaron, según la empresa operadora, sobre las unidades incluyeron: la colocación de motores diésel totalmente nuevos en ambas salas de máquinas (generadores), la readecuación del sistema de bogies en forma completa. Además, se realizó el mantenimiento del sistema de frenos y de los acoples automáticos y semi permanentes, de acuerdo a lo indicado por el fabricante, para fortalecer la seguridad operacional de la formación.

Adicionalmente, en cuanto al confort, se repararon las ventanas, el piso, se cambiaron los asientos, se modernizó el sistema de iluminación -pasando a tecnología LED- y se realizaron trabajos de pintura integral.

Actualmente, según informa la empresa Trenes Argentinos Operaciones, se continúan interviniendo 2 formaciones (14 coches) que serán puestas íntegramente en valor y reincorporadas al servicio en las próximas semanas.

Esperamos que así sea, porque la primera formación tardó mucho tiempo en ser reparada y reacondicionada.

Chile: EFE aborda los desafíos ferroviarios y la carga en Congreso 2026

Exterior

EFE participó en Congreso Trenes y Metro 2026, donde se analizaron logística de carga, innovación tecnológica y futuro ferroviario.

EFE participó en el Congreso Trenes y Metro 2026, encuentro que reunió a autoridades de gobierno, representantes de empresas ferroviarias, operadores logísticos, expertos en infraestructura y transporte de pasajeros para abordar los desafíos del sistema ferroviario y su contribución al desarrollo de Chile.

La actividad se realizó este jueves 23 de julio en el Hotel W Santiago, bajo el lema “Trenes y Metro para la Competitividad, la Movilidad y el Desarrollo Sostenible”, e incluyó sesiones plenarias y paneles temáticos sobre la visión del transporte ferroviario hacia 2050, la logística de carga, la innovación tecnológica, la expansión de redes de transporte masivo y la sostenibilidad urbana.

La carga ferroviaria como parte de la agenda del encuentro

En el marco del Congreso, la gerenta de EFE Logística, Catalina Palacios, destacó la participación de la empresa en los distintos espacios del programa y se refirió al transporte de carga por tren y la importancia de la intermodalidad.

“Para nosotros es muy importante haber podido relevar lo que es la carga a través del tren y la importancia que tiene la intermodalidad. Nos enorgullece haber participado en los distintos paneles y haber dado a conocer experiencias tan importantes como los proyectos piloto con el sector salmonero y el retail, porque estamos convencidos de que el movimiento de carga a través de trenes es lo que se necesita para desarrollar el país y aprovechar las eficiencias que tienen los distintos modos”.

Durante la sesión plenaria “Visión Ferrocarriles y Metro para Chile 2050”, Alejandro Merello, subgerente general de EFE Logística, presentó la Estrategia de Desarrollo de la Carga EFE.

Participación de ejecutivos de EFE en el Congreso

La participación de EFE incluyó exposiciones realizadas por sus ejecutivos y ejecutivas en distintos espacios del programa.

Pamela Godoy, gerenta de Clientes y Desarrollo de Negocios de EFE Matriz, participó en el conversatorio sobre nuevas unidades de negocios asociadas a Metro y Ferrocarriles. Asimismo, Miguel Urzúa, gerente de Infraestructura y Tecnología, encabezó la presentación sobre resiliencia de la infraestructura y adaptación al cambio climático.

En tanto, María Alicia Sánchez, gerenta de Pasajeros de EFE Valparaíso, expuso sobre la generación de conectividad en la Región de Valparaíso, mientras que Paula Fernández, gerenta de Pasajeros de EFE Central, integró el panel sobre experiencia de usuario y ciudades sostenibles.

Tendencias y futuro del sistema ferroviario

La jornada fue inaugurada por el subsecretario de Transportes y Telecomunicaciones, Martin Mackenna, junto al presidente de EFE, Jorge Claude, y el presidente de Metro de Santiago.

Durante el encuentro, Jorge Claude valoró la instancia para intercambiar experiencias y conocer las tendencias que están transformando la industria ferroviaria a nivel mundial.

“Estamos muy contentos de poder participar en este Congreso de Trenes y Metro, en el cual tendremos durante todo el día la oportunidad de intercambiar puntos de vista, conocer nuevas tendencias, nuevas tecnologías y hacia dónde va el mundo en materia de trenes. Estamos muy orgullosos de poder participar y poder colaborar y contribuir a que este congreso sea todo un éxito”, señaló.

Por su parte, el Gerente General de EFE, José Solorza, destacó la relevancia del encuentro para el ecosistema ferroviario nacional. “Un año más, EFE participa en el Congreso de Trenes y Metro, un encuentro muy relevante en Chile porque aquí se expone el estado del arte en las distintas áreas vinculadas al mundo ferroviario (…) Estamos contentos de colaborar y seguir haciendo estas actividades para fomentar los trenes en Chile”.Logística36.com

Uruguay: Tren-tram quiere cambiar la movilidad (Stadler estima que las primeras dos líneas podrían operar en 2031 y proyecta una inversión inicial de u$s 780 millones)

Exterior

En 2024 se presentó el proyecto de tren-tranvía que Stadler proponía para unir El Pinar con Montevideo. Ahora, la compañía actualizó su planteo y lo transformó en una red de 5 corredores metropolitanos. La primera fase está estimada en US$ 780 millones, contempla 30 unidades de material rodante CITYLINK y un horizonte de 25 años: tres años de construcción y 22 años de operación y mantenimiento bajo concesión.

La propuesta de tren-tranvía impulsada por Stadler volvió a ponerse sobre la mesa, aunque con cambios significativos respecto al proyecto presentado dos años atrás. La empresa ferroviaria suiza presentó una nueva iniciativa privada ante Presidencia que amplía el alcance de la propuesta original y la transforma en un sistema metropolitano compuesto por 5 líneas.

Según explicó a InfoNegocios, Luis Pelloni, representante de Stadler, el proyecto comenzó a reformularse en julio del año pasado, luego de que el nuevo gobierno anunciara que uno de sus ejes sería el desarrollo de un plan integral de movilidad. "Entendimos que, si se iba a hacer un plan de movilidad, había que hacerlo en serio. "Los planes de movilidad son políticas de Estado que trascienden administraciones porque requieren inversiones muy importantes y una planificación de largo plazo", afirmó.

El cambio más importante es la dimensión del proyecto. Mientras que la iniciativa presentada en 2024 contemplaba un único corredor entre Plaza Independencia y El Pinar, la nueva propuesta plantea una red integrada por 5 líneas metropolitanas

La primera etapa prioriza dos corredores:

Línea 1: Plaza Independencia – Tres Cruces – Avenida Italia – Aeropuerto de Carrasco – Costa Urbana – El Pinar.

Línea 2: Plaza Independencia – Tres Cruces – Luis Alberto de Herrera – Avenida 8 de Octubre – Intercambiador Belloni – Camino Maldonado.

La primera fase contempla 46,4 kilómetros de infraestructura y 48 paradas: 32,6 kilómetros y 28 paradas para la Línea 1, y 13,8 kilómetros y 20 paradas para la Línea 2, con un tramo común de 7,3 kilómetros entre ambas líneas.

El proyecto también incorpora tres líneas adicionales:

Línea 3: Ciudad Vieja – Zona Oeste – Estación Central General Artigas.

Línea 4: Buceo – Sayago.

Línea 5: Estación Central General Artigas – Sayago – San José.

Según los estudios presentados por la compañía, en el tramo común entre la Línea 1 y Línea 2 la velocidad comercial podría alcanzar los 26 km/h, duplicando la situación actual, con un tiempo estimado de viaje de 15 minutos. Pelloni explicó que el nuevo diseño responde a un análisis más amplio de la movilidad metropolitana. "Planificamos una ciudad metropolitana con conexión metropolitana, promoviendo 5 líneas. Las líneas 1 y 2 son las de mayor urgencia”, afirmó.

Además, señaló que el trazado fue ajustado respecto a la propuesta inicial. Si bien originalmente la Línea 1 llegaba hasta El Pinar, ahora el proyecto prioriza el tramo hasta Costa Urbana, incorporando además una conexión directa con el Aeropuerto de Carrasco. "Entendemos que hoy la demanda no justifica una inversión de esa magnitud entre Costa Urbana y El Pinar. También incorporamos el aeropuerto para darle conectividad al turismo y permitir que cualquier visitante pueda desplazarse por la ciudad utilizando el tren-tranvía."

La primera etapa demandará una inversión estimada en US$ 780 millones, bajo un esquema de financiamiento privado.  Según Pelloni, el proyecto tiene un horizonte de 25 años: tres años destinados a la construcción y 22 años de operación y mantenimiento bajo concesión. "Nuestra propuesta contempla financiación propia. La inversión es privada y creemos que ese es un diferencial crucial en el contexto económico actual”, resaltó.

De acuerdo con el cronograma elaborado por la empresa, si el proceso comenzará en abril del próximo año, las 2 primeras líneas podrían entrar en funcionamiento en septiembre de 2031,  una vez cumplidas las etapas de análisis, prefactibilidad, licitación, adjudicación, construcción y puesta en marcha.

Otro de los cambios respecto a la propuesta presentada en 2024 es la cantidad de pasajeros estimada. Mientras que el proyecto original proyectaba transportar entre 80.000 y 100.000 pasajeros diarios, los nuevos estudios elevan esa cifra a entre 143.000 y 150.000 pasajeros por día para las dos primeras líneas. El diseño prevé una frecuencia de 3,5 minutos en el tramo común entre ambas líneas y una capacidad de transporte de hasta 9.930 pasajeros por hora y sentido.

"Una ciudad no puede absorber el impacto de construir las 5 líneas al mismo tiempo porque colapsaría. Por eso la implementación será por etapas. Nuestros estudios indican que las dos primeras líneas movilizarán entre 143.000 y 150.000 pasajeros diarios”, aseguró.

Otra diferencia con respecto a la iniciativa original es que, en esta oportunidad, la propuesta fue presentada únicamente por Stadler. En 2024, el proyecto había sido impulsado por el consorcio Tres Eses, integrado por Stadler, Saceem y Stiler. Consultado sobre ese cambio, Pelloni explicó que, en esta etapa, la empresa decidió avanzar por su cuenta, aunque no descartó volver a trabajar con compañías locales más adelante. "En esta instancia presentamos la iniciativa privada solo nosotros. Tenemos la mejor relación con esas empresas, pero hoy cada una tiene otras dinámicas. Si el proyecto avanza y es necesario conformar un consorcio, contaremos con empresas locales."

Uno de los argumentos que Stadler destaca en esta nueva propuesta es que el proyecto no requiere intervenciones significativas de infraestructura, como túneles o soterramientos. "Nuestros estudios indican que no son necesarios. Llevamos un año preparando esta propuesta y está respaldada por estudios técnicos. Estamos replicando un modelo que ya funciona con éxito."

Como parte del desarrollo de la propuesta, la empresa incorporó una consultora especializada en movilidad que actualmente participa en el sistema tranviario más grande de España. "No somos improvisados. Toda la propuesta tiene respaldo técnico y está basada en experiencias internacionales”, remarcó.

A la espera de una respuesta

Hace una semana, la iniciativa fue presentada ante Presidencia y ya cuenta con número de expediente. Sin embargo, Pelloni señaló que la empresa aún no fue convocada por las autoridades.

La empresa solicitó reuniones con Presidencia, la Secretaría de Presidencia, el Ministerio de Transporte y Obras Públicas y el Ministerio de Economía y Finanzas. "Nos sorprende que, tratándose de un proyecto alineado con uno de los principales objetivos anunciados por esta administración, como es el desarrollo de un plan de movilidad, todavía no hayamos sido convocados", subrayó. Por: Antonella Echenique para InfoNegocios.com
